间举行,要求的参加人员是双方项目组成员。项目经理为会议召集人并指定会议记录人员,例会结束后整理《每周项目状态报告》(见表2),发送给双方项目总监。

月份的项目进度检查会议由项目经理及项目组核心成员组成,主要讨论总体的项目进展、问题和变更的状态、后续的工作进程和任务分配等并形成会议纪要。月度会议由项目经理根据实际项目进度按月召集。
如审议总体项目进展及项目风险和争议问题的会议,视情况随时召集,成员主要由项目经理及核心项目组成员组成。会议结果报告双方项目总监,由双方高层协商确定。
除了每周的项目例会外,举行其他的项目会议均要求提前3-5天发出会议通知,并形成《会议纪要》。

4.2 项目状态报告
项目经理每周向项目总监提交《项目状态报告》,书面说明每周计划完成情况(指出未完成的工作)、存在问题和下周的计划任务和人员分配。
4.3 阶段工作确认/验收
ERP项目实施的验收采用分阶段(里程碑)提交工作成果和验收的原则。项目阶段(里程碑)在项目实施主计划书中确定,每完成一个阶段(里程碑)的工作,项目经理应将工作成果的报告提交客户确认。在得到本阶段成果的确认以后,再开始下一阶段的实施工作。以保证项目始终在实施双方意见一致的前提下进行。
按照标准的实施流程,阶段成果(里程碑)至少包括:
1) 《项目启动会会议纪要》
2) 《系统正式安装确认书》
3) 《项目组培训总结》
4) 《需求调研报告》
5) 《业务蓝图及应用方案》
6) 《测试报告》
7) 《最终用户培训总结》
8) 《系统切换报告》
9) 《项目总结验收报告》
5 问题跟踪
管理问题是项目小组的重要责任,同时也是保证项目实施成功的基础。在项目管理的过程中,必须保证出现在各个阶段的问题被及时发现和解决。问题应该在下一个项目阶段开始之前得到妥善解决。
5.1 问题识别
实施人员对用户反映和提交的在操作过程中遇到的问题时,应首先进行验证,实际操作,确认问题是否真的存在。如果经验证后,属于非操作问题,则分析是否属于项目实施范围、是否合理、是否重要、是否紧迫、是否具有行业普遍性,对实施范围内的问题根据轻重缓急排出解决的优先顺序,问题的优先顺序分为下面几类:
1) 高 :对项目预期计划有绝对的影响,优先解决。
2) 中 :可能对项目预期计划有影响,尽快解决。
3) 低 :对项目预期计划无影响,可暂缓解决。
5.2 问题解决和关闭
任何问题都应在恶化之前将到控制和解决,项目实施小组应首先在内部进行交流、分析解决问题的办法,无法内部解决的通过热线和在线支持方式向技术支持部门反馈;对于项目管理问题和资源问题可以向公司高层报告,让其协调资源,争取尽快解决。
问题解决的结果应发送到相关的问题责任人或客户项目经理,由其确认;问题解决之后,更新问题的状态、将问题关闭。关闭问题时实施人员应检查问题记录是否完整,包括问题的提出、解决过程、解决办法、负责人等全部信息。
5.3 问题跟踪过程的记录

项目实施过程中出现的问题,从提出到最后解决,都应进行详细记录。问题跟踪记录的内容要件至少包括问题提交和问题解决两部分,具体形式可以是记录单的形式,一个问题一个记录;也可以是列表形式。《问题记录单》形式见表3。

6 项目风险管理
6.1 项目风险
项目风险即项目实施过程中的不确定性,就是投入资源以后没有如期实现目标,包括实施进度、回款、客户满意度和市场影响;ERP项目在国内少有成功的案例,说明了它存在的巨大风险。公司高层、销售人员、项目经理和实施顾问都必须有很强的风险意识,采取有效措施、减少和规避风险。项目风险控制的任务一是要防止和规避风险,二是在意外事件发生时,如何应对,将影响减少到最低。
6.2 控制措施

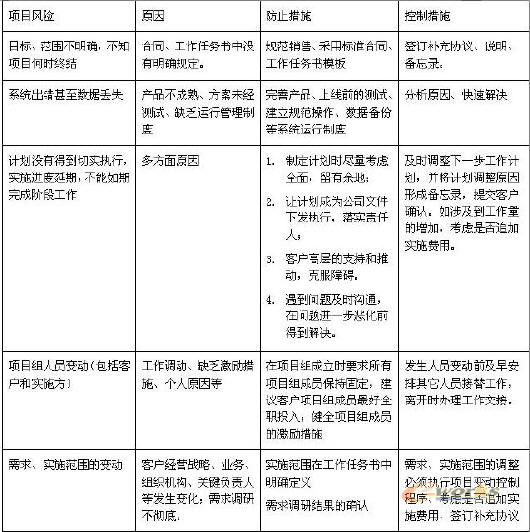

项目风险控制措施表见表4
表4

参考文献:
[1] 朱良生、武常山,用友ERP项目管理指南。2002-12-20
[2] 庞帆顺,如何做好ERP项目经理,项目管理者联盟。2004-12-17
