项目估算与计划不是一般的难

2011/3/17 10:46:59 |  19925次阅读 |  来源:张传波的BLOG   【已有0条评论】发表评论

种硬件资源,包括开发环境、运行环境、测试环境等。

一般来说项目计划有一个主计划,多个子计划。主计划总体描述项目的背景、管理目标、任务概述等总体信息,而子计划则有测试计划、实施计划、培训计划、配置管理计划等。

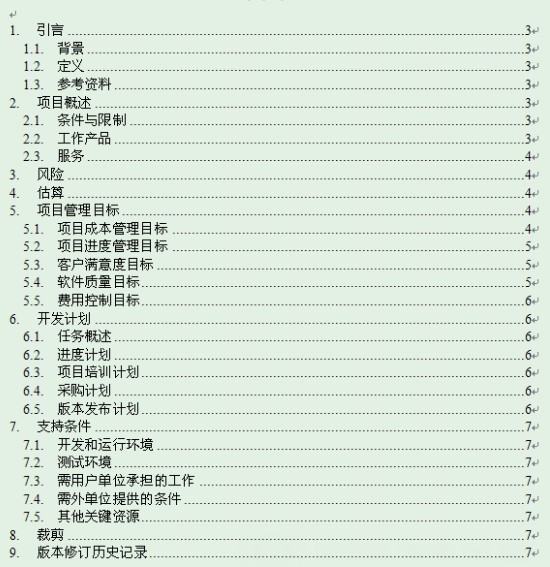

下图是主计划目录示例:

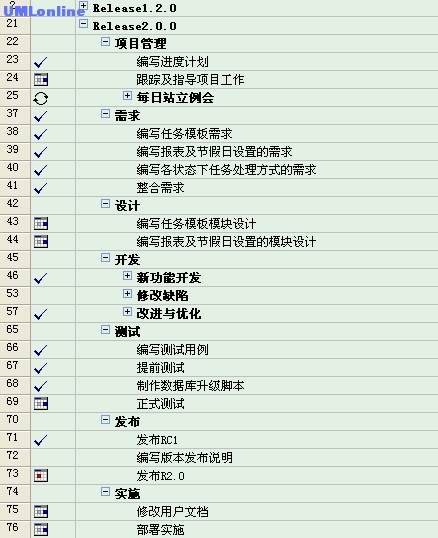

下面是进度计划示例:

该进度计划按版本来组织任务,而每个版本则按照项目管理、需求、设计、开发、测试、发布、实施来组织任务。

也会有些公司会将所有计划集成一个大计划,计划的组织和表达方式并没有固定方式,上述示例图也只是仅供参考。

上面讲了很多项目计划的内容,其实我们只是需要想清楚为什么要做计划,你就会知道项目计划应该有什么内容。

项目计划的几个重要目的:

1.明确项目人员、各人职责。(当然这可能会在立项通知书中明确。)

2.明确完成项目所需要的各种资源。

3.确定项目在成本、进度、质量方面的管理目标。

4.明确项目的各种工作产品。

5.落实各项工作安排,保证项目成功。

计划是如何做出来的?

一、要站在战略的高度。

有时候我会问项目经理这样的问题:

1.项目预算是多少?(注意前文提到的预算与估算的差别哦,预算是指公司打算花多少钱做这个项目。)

2.合同要求在什么时候验收?

3.验收一次进行还是分初验、终验?

有些项目经理答不出了,他们没有去关注合同中的要点,也没有向高层取得项目的战略指示。

一般情况下,在项目初期,你应该搞清楚这些战略层面的内容:

1.合同价钱是多少,公司打算赚多少钱?

2.公司为什么要做这个项目?想赚钱?想维持客户关系?想积累业务和技术?本项目是公司战略的其中一步?

3.项目的工期要求。

4.项目的验收办法、验收标准。

5.项目是如何收款的,客户每次的付款条件是什么?

你可以通过看合同,向公司高层请示,了解到这些关键信息。当然很多公司合同是保密的,你可能无法直接看到合同,但你可以直接问高层领导嘛,尽量获取上述关键信息。做项目就像打仗,秦国名将白起没有一次败仗,主要是因为他每次打仗之前,都会处在战略高度来审视国与国之间的大势。你要做好项目,先要把握项目的大势!

二、明确计划的“输入”。

要做好计划,你还需要了解清楚以下内容:

1.系统的需求。通常需求是不明确的,能明确多少算多少,同时你需要有计划地去搞清楚。

2.系统的设计。通常设计也是不明确的,你需要安排很多前期技术研究。

3.项目组当前的能力情况。

4.为成功完成项目,项目组还需提升哪些知识和技能。

以上这些内容,是项目计划的“输入”,良好的输入是优质计划的基本保证。

三、用估算来控制计划,由计划来调整估算。

估算如果做得好,其实计划就完成大部分了,你需要利用估算来指导计划。为了说明“估算指导计划”,下面我会虚拟一个例子。

某项目估计完工需要1000人日的工作量,其估算明细如下:

1.项目管理150人日。

2.需求150人日。

3.设计150人日。

4.编码250人日

5.测试100人日。

6.实施200人日。

根据估算,你安排了详细的进度计划,进度计划中的各任务可以分为六类:项目管理、需求、设计、编码、测试、实施。请注意每一类工作量的总和,不能超过对应的估算,你需要用各子估算来控制这六类子任务。

不少项目在安排具体进度计划时,忘记做这个检查,有时候进度计划的总工时没有

    项目经理胜任力免费测评PMQ上线啦!快来测测你排多少名吧~

    http://www.leadge.com/pmqhd/index.html

“项目管理生根计划”
企业项目经理能力培养和落地发展方案下载>>

分享道


网站文章版权归原作者所有,如有认为侵权请联系我们,将于1个工作日内作出处理!
网友评论【 发表评论 0条 】
网友评论(共0 条评论)..
验证码: 点击刷新

请您注意护互联网安全的决定》及中华人民共和国其他各项有关法律法规或间接导致的民事或刑事法律责任
·您在项目管理资源网新闻评论发表的作品,项目管理资源网有权在网站内保留、转载、引用或者删除
·参与本评论即表明您已经阅读并接受上述条款
