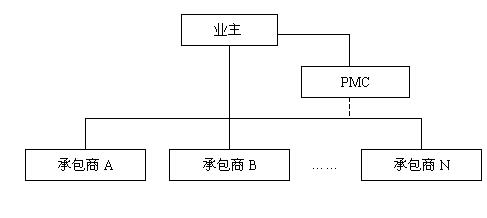

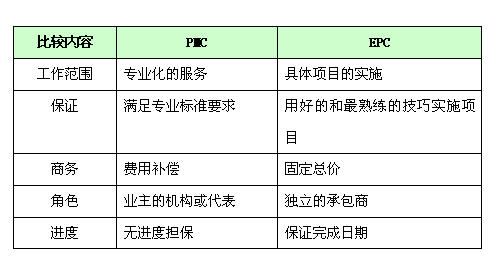

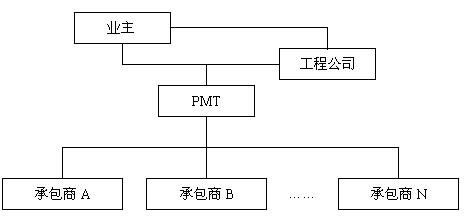

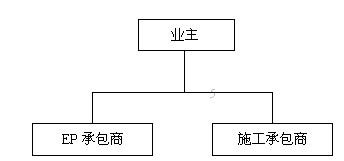

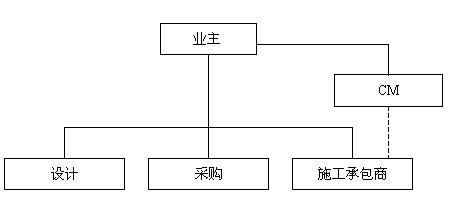

NT)。比如,有效地完成项目前期(FEL)阶段的准备工作;协助业主获得项目融资;对技术来源方进行管理,对各装置间的技术进行统一和整合;对参与项目的众多承包商和供应商进行管理(尤其是界面协调和管理),确保各工程包之间的一致性和互动性,力求项目整个生命周期内的总成本最低。PMC可分为三种类型:(1) 代表业主管理项目,同时还承担一些界外及公用设施的EPC工作。这种方式对PMC来说,风险高,而相应的利润、回报也较高。(2) 代表业主管理项目,同时完成项目定义阶段的所有工作,包括基础工程设计、±10%的费用估算、进行工程招标选择EPC承包商和主要设备供应商等。(3) 作为业主管理队伍的延伸,负责管理EPC承包商而不承担任何EPC工作,这种方式的风险和回报都比较小。PMC的合同结构是:PMC方式与EPC方式的主要区别见下表:7、项目管理组(PMT—Project Management Team) PMT是指工程公司或其它项目管理公司的项目管理人员与业主共同组成一个项目管理组,对工程项目进行管理。在这种方式下,项目管理服务方更多的是作为业主的顾问,工程的进度、费用和质量控制的风险较小。PMT的合同结构是:8、设计、采购承包(EP—Engineering、Procurement ) 设计、采购承包是指承包商对工程的设计和采购进行承包,施工则由其他承包商负责。其合同结构是:9、施工管理(CM—Construction Management) 代表业主进行施工管理。其合同结构是:10、设计、采购、安装、施工承包(EPIC—Engineering、Procurement 、Installation、Construction ) EPIC方式是针对海上平台项目来说的,海上平台的安装工作比较复杂、工作量比较大,所以将安装从施工中分离出来,给予特别强调。它的承包内容和合同结构与EPC相似。
