交通设计项目WBS分解与应用

2007/8/30 10:31:23 |  11813次阅读 |  来源:网友转载   【已有0条评论】发表评论

况的便利,将定额的严肃性与预算的灵活性有机统一起来,也为以后完善定额提供了资料依据。

项目完成以后,项目工作包预算与实际会有部分内容的偏差,这个就要由项目决算来解决。

(3)项目工作包决算表。

省道某公路(某段)工程可行性研究项目工作包预算表如表3所示。

项目工作包决算表的形成:项目完成以后,对实际执行的工作量在工作包预算表的基础上修改统计数据后产生,并要在备注中说明变化的原因。

譬如上表的项目中,路线平、纵面缩图实际改图增加25%工作量,未按增加50%执行;路线平/纵面图路线比较线实际为24KM,页数增加4页,系数实际增加10%;路线走向图大于A3纸增加工时,系数按1.2计算;路线主要经济技术指标工时不足,建议提高,系数按1.33计算。

作用:项目工作包工作量可以与项目预算表的逐条比对,考核准确、方便;便于分析项目预算的准确性;为以后充实和完善项目工作包定额表及其定额工时提供实例依据。

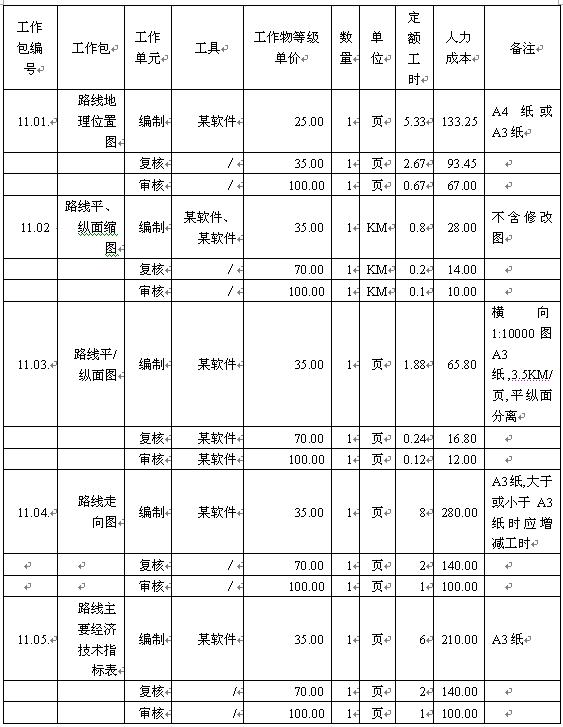

表1 一级公路工程可行性研究项目工作包定额表(部分)
按此在新窗口浏览图片

表2 省道某公路(某段)工程可行性研究项目工作包预算表(部分)
按此在新窗口浏览图片

表3 省道某公路(某段)工程可行性研究工作包决算表(部分)

按此在新窗口浏览图片

本文针对交通设计行业的WBS运用,分析了项目工作分解结构,提出了交通设计项目工作包六要素。通过编制交通设计项目WBS,并以此为依据,形成了定额、预算和决算的工作流程和工作标准,为建立相对完整的项目管理体系框架,奠定了基础;为交通设计项目的精细化人力成本预算管理进行了有益的探索;为降低成本,提高交通设计项目的项目管理工作规范性,提供了行之有效的操作方法和解决途径。

对交通设计企业而言,WBS运用是一个长期的过程,有了方法和标准,仅仅是万里长征的第一步,还需要不断进行完善,尤其是在工作包的积累上和定额的修订上,需要大量的资料积累。另外,项目管理中的WBS运用,还要充分考虑到项目的个性特征。只有这样才能真正起到降低项目成本、并充分发挥项目经理的能动作用。

参考文献:
1、《有效的项目管理》第3版/(美)威索基(Wysocki,R.K.),(美)麦加里(McGary,R.)著;费琳等译.电子工业出版社,2004年8月
2、《项目管理知识体系指南》(PMBOK指南2000年版)
3、《公路工程基本建设项目设计文件编制办法》(交通部1996年)
4、《公路工程预算定额》(交工发[1992]65号)

    项目经理胜任力免费测评PMQ上线啦!快来测测你排多少名吧~

    http://www.leadge.com/pmqhd/index.html

“项目管理生根计划”
企业项目经理能力培养和落地发展方案下载>>

分享道


网站文章版权归原作者所有,如有认为侵权请联系我们,将于1个工作日内作出处理!
网友评论【 发表评论 0条 】
网友评论(共0 条评论)..
验证码: 点击刷新

请您注意护互联网安全的决定》及中华人民共和国其他各项有关法律法规或间接导致的民事或刑事法律责任
·您在项目管理资源网新闻评论发表的作品,项目管理资源网有权在网站内保留、转载、引用或者删除
·参与本评论即表明您已经阅读并接受上述条款
