项目文档若干问题研究
2007-5-28 9:01:50  作者:志伟
  图6:软件开发项目的人力资源分配图

文档7:软件开发的风险列表(只选择发生概率最大的3个风险),如图7

图7:软件开发项目的风险估计(TOP3)

当然除了上述基本的项目文档之外,还有其他一些重要文档需要我们关注,例如项目的范围说明书、项目的成本管理计划、人员责任分配矩阵RAM,等等;在这里就不一一赘述了。

四、如何提高项目文档管理的有效性

面对浩如烟海的项目文档‚如何才能提高对其管理的有效性呢?笔者认为,至少应该把握住以下几个关键点:

第一步:在项目管理之初,应对项目文档管理进行全面的策划。

策划的重点应体现为两点:首先是对项目文档的数量、名称、标识、类型、管理责任人、内容等基本内容做出事先安排,得出项目文档的总览表,

可参考表2

表2:项目文档总览(通用)

其次在上述基础上,充分借鉴ISO9000当中有关文档管理(4.2.3)以及记录控制(4.2.4)中的部分内容,制定对各种项目文档的管理程序,如批准、发布、修订、标识、密级、贮存、传递、查阅等,为项目的配置管理铺设一个良好的基础平台。

第二步:需要注重项目文档之间的联系,在动态中管理项目文档。

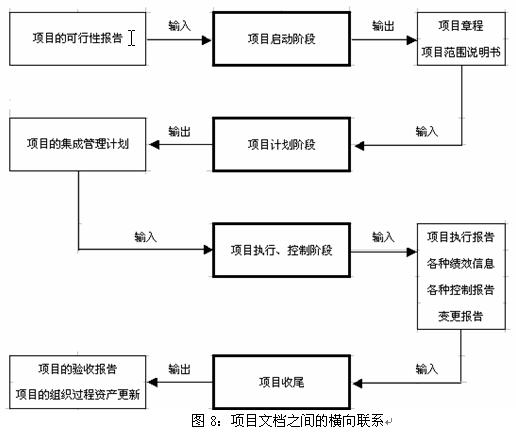

从理论上说,项目文档之间的联系大致可以分成两种,横向联系和纵向联系,所谓的横向联系是指各种不同类型的文档之间的联系,例如项目章程和项目范围说明书,项目时间管理计划和项目成本管理计划等,其中最为常见的文档横向联系就是输入和输出的关系,如图8;纵向联系是指类型相同但版本不同的项目文档之间的联系,众所周知,项目管理的一个显著特点就是渐进明细,随着项目的不断进展和深入,管理人员对于项目的认识才能更加清晰,因此在得出最终的项目成果之前,每种文档都可能存在多种版本,所以很有必要对其进行规范化的管理以保证项目目标的顺利实现,纵向联系如图9,项目文档之间的横向联系和纵向联系相互结合,形成文档树体系。

此文章共有5页  上一页 1 2 3 4 5 下一页

文章来源:中国项目管理资源网

发表评论    【推荐】 【打印
我来评两句 查看最新评论〗
请您注意:
·遵守中华人民共和国的各项有关法律法规
·承担一切因您的行为而导致的法律责任
·本网留言板管理人员有权删除其管辖留言内容
·您在本网的留言,本网有权在网站内转载或引用
·参与本留言即表明您已经阅读并接受上述条款
昵称: 匿名
图片广告
热点文章
论坛精贴
